Bautagebuchpflicht für Bauleiter: 8 Pflichtfelder, wann App lohnt

Eine allgemeine gesetzliche Pflicht zum Führen eines Bautagebuchs gibt es in Deutschland nicht. Verpflichtend wird es dagegen fast immer über Rolle oder Vertrag: Architekten und Ingenieure schulden die Dokumentation als Grundleistung in der HOAI Leistungsphase 8, und bei VOB-Verträgen sowie öffentlichen Aufträgen verlangt es der Auftraggeber meist ausdrücklich. Wer auf Nummer sicher gehen will, führt es also immer, sobald VOB, ein öffentlicher Auftrag oder eine Objektüberwachung im Spiel ist.


Kurz gesagt:

  • Für öffentliche Auftraggeber und VOB-Verträge ist die fortlaufende Dokumentation im Bautagebuch zwingend erforderlich, um Beweisprobleme bei Streitfällen zu vermeiden.
  • Tägliche Einträge mit konkreten Angaben zu Wetter, Personal, Leistungen, Material sowie Fotos mit Zeitstempel erhöhen die Rechtssicherheit erheblich.
  • Digitale Werkzeuge mit automatischen Zeitstempeln, GPS- und Fotometadaten bieten einen deutlich besseren Beweiswert als handschriftliche Aufzeichnungen.
  • Bautagebücher müssen grundsätzlich mindestens zehn Jahre aufbewahrt werden, idealerweise in durchsuchbaren PDF/A-Archiven.
  • Für kleine Baustellen ohne komplexe Nachträge genügt eine einfache Vorlage, bei mehreren Baustellen oder öffentlichen Aufträgen ist eine App mit automatischer Datenerfassung ratsam.

Inhaltsverzeichnis

Was ist ein Bautagebuch und wie unterscheidet es sich vom Bautagesbericht?

Das Bautagebuch ist die fortlaufende Gesamtdokumentation eines Bauvorhabens. Es bündelt sämtliche Tagesberichte zu einer chronologischen Akte über die komplette Bauzeit.

Der Bautagesbericht dagegen ist der einzelne, detaillierte Rapport für genau einen Tag: Wer war da, was wurde gebaut, was ist passiert. In der Praxis führt meist das ausführende Unternehmen den Tagesbericht, während der bauleitende Architekt oder Ingenieur daraus das übergeordnete Bautagebuch zusammenführt.

Diese Zuordnung sollte im Vertrag stehen, nicht im Kopf. Fehlt eine klare Regelung, führen am Ende zwei Parteien zwei unterschiedliche Versionen derselben Baustelle, und im Streitfall widersprechen sich die Aufzeichnungen genau dort, wo es wichtig wird.

Wann besteht eine Pflicht zur Baudokumentation?

Für Architekten und Ingenieure mit Objektüberwachung ist die Sache eindeutig: Die Baudokumentation gehört als Grundleistung zur HOAI Leistungsphase 8. Wer diesen Vertrag unterschreibt, schuldet automatisch die Dokumentation, ganz ohne separate Klausel.

Bei der VOB/B liegt der Fall anders. Sie schreibt kein eigenständiges Bautagebuch als Pflichtdokument vor, macht tagesaktuelle Aufzeichnungen aber faktisch notwendig, sobald Behinderungen nach §6 VOB/B oder Nachträge geltend gemacht werden sollen. Ohne laufende Notizen fehlt schlicht der Beweis. Öffentliche Auftraggeber verlangen die Dokumentation deshalb in der Praxis fast immer vertraglich, und wer sie unterlässt, verliert im Streitfall häufig seine Beweisposition.

Für private Bauherren greift das BGB. Beim Verbraucherbauvertrag nach §650n BGB besteht zwar keine allgemeine Bautagebuchpflicht, doch die Baubeschreibung und die laufende Dokumentation gewinnen an Bedeutung, sobald es um Mängel oder Bauverzögerungen geht. Für den Profi heißt das: Wer nur nach BGB ohne VOB baut, hat weniger formale Pflichten, aber genau deshalb ein größeres Beweisproblem, wenn er auf gar keine Aufzeichnungen zurückgreifen kann.

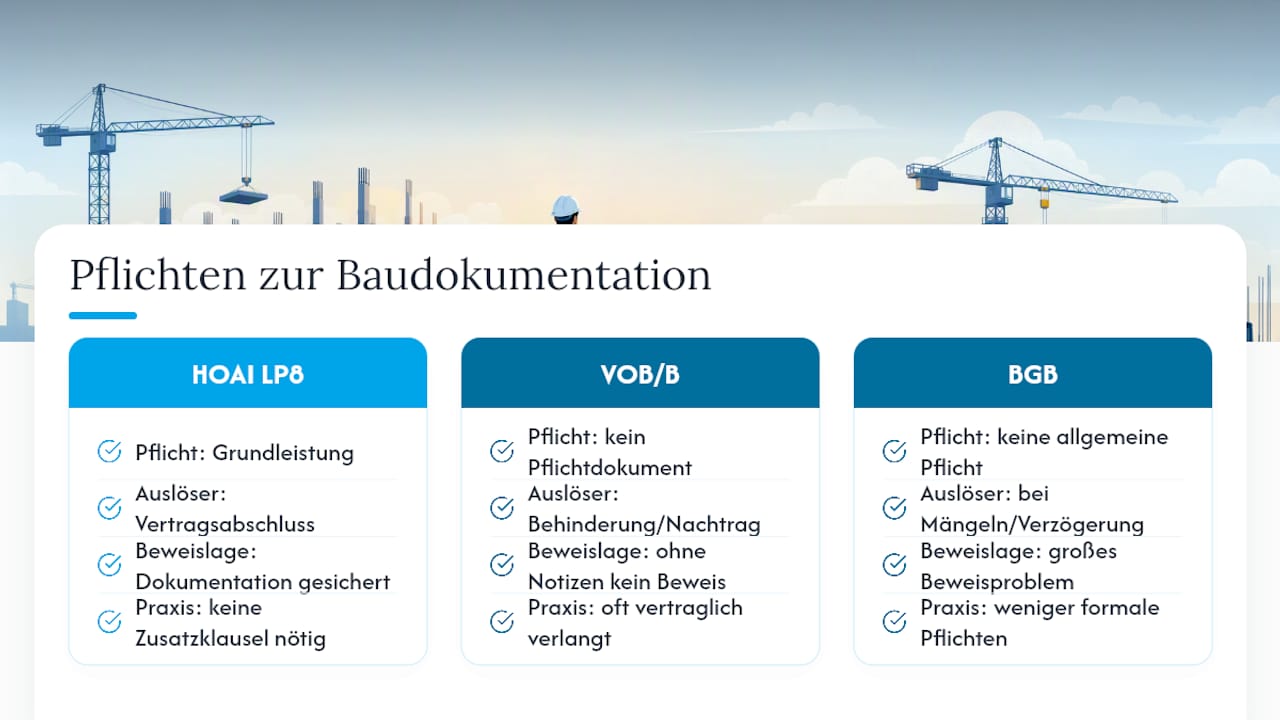

Wann besteht eine Pflicht zur Baudokumentation? — overview diagram

Welche Pflichtangaben gehören in jeden Tagesbericht?

Ein gerichtsverwertbarer Bericht folgt einem festen Muster. Fehlt eine dieser Angaben, wird der Bericht im Streitfall schnell angreifbar.

  • Kopfdaten: Projektname, Berichtsnummer, Datum
  • Wetter: Temperatur, Niederschlag, Wind, idealerweise mit Bezug auf historische Stationsdaten des DWD
  • Personal und Geräte: Anzahl der Arbeitskräfte, eingesetzte Maschinen
  • Materiallieferungen: inklusive Lieferscheinnummern
  • Ausgeführte Leistungen: mit Ortsangabe und konkreten Mengen, nicht nur Stichworten
  • Besondere Vorkommnisse: Behinderungen, Mängel, Anordnungen des Bauherrn
  • Fotos mit Zeitstempel
  • Unterschrift oder Freigabe

Diese Struktur deckt genau das ab, was ein rechtssicherer Tagesbericht laut Fachpraxis enthalten muss: Datum, Wetter, Personal, Leistungen, Materiallieferungen, Behinderungen, Mängel, Fotos und Unterschrift.

Profi-Tipp: Schreiben Sie „Mauerwerk 2. OG errichtet“ nie ohne Mengen- und Ortsangabe. Grobe Formulierungen sind im Streitfall praktisch wertlos, weil sie sich weder zeitlich noch räumlich zuordnen lassen.

Wer muss das Bautagebuch führen und gegenzeichnen?

Verantwortlich ist in der Regel die Bauleitung beziehungsweise der objektüberwachende Architekt. Ausführende Unternehmen führen parallel ihre eigenen Tagesberichte, meist über den Polier oder Vorarbeiter vor Ort.

Vorarbeiter misst Ziegel vor Ort

Delegation an den Vorarbeiter ist üblich und sinnvoll, denn er steht ohnehin auf der Baustelle. Die Prüfung und Freigabe sollte aber beim Bauleiter bleiben, nicht beim Ausführenden selbst. Eine Gegenzeichnung durch den Bauherrn oder dessen Vertreter erhöht den Beweiswert erheblich, denn handschriftliche Unterschriften oder elektronische Zeitstempel gelten als belastbare Nachweise. Wer täglich oder zumindest zeitnah gegenzeichnen lässt, spart sich im Nachhinein mühsame Rekonstruktionen.

Wie führt man ein Bautagebuch richtig?

Der wichtigste Grundsatz: täglich eintragen, nicht nachträglich rekonstruieren. Ein Bericht, der drei Wochen später aus dem Gedächtnis geschrieben wird, hat vor Gericht deutlich weniger Gewicht als eine Notiz vom selben Tag.

Digitale Werkzeuge bringen hier einen klaren Vorteil. Automatische Zeitstempel, GPS-Daten, hinterlegte DWD-Wetterwerte und Foto-Metadaten lassen sich handschriftlich kaum fälschungssicher nachbilden. Digitale Einträge mit Zeitstempel erhöhen die Beweiskraft deutlich gegenüber Papierakten, gerade weil sich der Erstellungszeitpunkt eindeutig belegen lässt.

Für die Entscheidung Papier oder App gilt eine einfache Faustregel:

  • Papier reicht bei einer einzelnen kleinen Baustelle ohne VOB-Bezug und ohne komplexe Nachtragslage.
  • Digital lohnt sich, sobald mehrere Baustellen parallel laufen, öffentliche Aufträge im Spiel sind oder die Beweislast im Streitfall wichtig werden könnte.

Eine gute Übersicht über typische Rubriken und Foto-Zuordnung liefert auch die Checkliste für barrierefreie Sanierungsprojekte, die zeigt, wie kleinteilig tägliche Dokumentation in der Praxis ausfallen kann.

Wie lange müssen Bautagebücher aufbewahrt werden?

Die Gewährleistungsfrist nach BGB beträgt fünf Jahre, bei VOB-Verträgen meist vier Jahre. Steuerlich greift jedoch eine zehnjährige Aufbewahrungspflicht für geschäftsrelevante Unterlagen, und Fachquellen empfehlen deshalb generell mindestens zehn Jahre, bei sicherheitskritischen Gewerken wie Statik oder Abdichtung eher länger.

Für die digitale Archivierung bietet sich das Format PDF/A an, weil es Inhalte dauerhaft lesbar hält. Wichtig ist ein durchsuchbares Archiv mit Volltextsuche nach Datum, Gewerk oder Stichwort. Im Streitfall zählt jede Minute, die Sie nicht mit dem Durchblättern alter Ordner verbringen.

Wann reicht eine Vorlage, wann braucht es eine App?

Eine praktikable Word- oder Excel-Vorlage deckt die Standardrubriken ab: Kopfdaten, Wetter, Personal, Geräte, Material, Leistungen, Vorkommnisse und Unterschrift. Solche Vorlagen mit acht Pflichtrubriken lassen sich in der Praxis in zehn bis fünfzehn Minuten pro Tag ausfüllen, was für kleine Betriebe mit einer Baustelle oft völlig ausreicht.

Bei der Wahl eines digitalen Tools zählen vor allem:

  • Automatische Zeitstempel und Foto-Metadaten
  • verlässlicher Export in gängige Archivformate
  • Einfache Bedienung direkt auf der Baustelle, ohne Umwege über den Büro-PC
  • Datenschutz und Hosting innerhalb der EU

Sobald mehrere Baustellen gleichzeitig laufen oder öffentliche Aufträge dazukommen, lohnt sich der Einsatz einer App besonders aufgrund des verringerten Zeitaufwands.

Persönliche Perspektive: Warum konsequente Dokumentation lohnt

Ich halte die Frage „Pflicht oder nicht“ für die falsche erste Frage. Ein lückenlos geführtes Bautagebuch ist oft das einzige Beweismittel, mit dem sich Nachtragsforderungen überhaupt durchsetzen lassen, und genau das entscheidet am Ende über Ihr Honorar. Werkzeuge wie Operiva zeigen, wie sich diese Disziplin in der Praxis mit wenig Aufwand etablieren lässt, wenn Zeitstempel und Fotos automatisch mitlaufen statt am Abend nachgetragen zu werden. Fangen Sie klein an: Standardisieren Sie ab morgen Ihre Baustellenfotos und passen Sie Ihre Vorlage an die acht Pflichtrubriken an.

— Phillip

Digitale Baustellendokumentation mit Operiva umsetzen

Operiva bildet genau die Pflichtfelder ab, die ein rechtssicherer Tagesbericht braucht, direkt auf dem Smartphone Ihrer Mitarbeiter statt auf losen Zetteln. Anders als eine Papierlösung oder eine reine PDF-Vorlage verknüpft die digitale Baustellendokumentation Zeitstempel, Fotos und Leistungsnachweise automatisch mit dem jeweiligen Projekt, sodass Büro und Baustelle dieselbe Version sehen statt am Abend Zettel abzugleichen.

Das spart nicht nur Zeit beim täglichen Ausfüllen, sondern schafft ein revisionssicheres Archiv, auf das Sie im Streitfall in Sekunden zugreifen können. Ergänzt durch Vorlagenverwaltung und eine zentrale Kunden- und Projektübersicht, laufen alle Baustellen an einem Ort zusammen. Testen Sie Operiva und richten Sie Ihre erste digitale Dokumentationsvorlage noch heute ein.
