Rohertrag, Auslastung, Liquidität: Kennzahlen im Handwerk richtig nutzen

Die fünf Kennzahlen, die jeder Handwerksbetrieb sofort braucht, sind Rohertrag, Umsatz pro Mitarbeiter, Auslastungsgrad, Termintreue und Liquidität. Wer diese fünf Werte monatlich sauber misst, erkennt Margendruck und Liquiditätsengpässe, bevor sie zum Problem werden. Der ZDH weist für 2025 einen Branchenumsatz von rund 783,2 Milliarden Euro aus, verteilt auf über 1.038.000 Betriebe. Genau deshalb reicht ein grober Bauchgefühlsblick auf den Kontostand längst nicht mehr.


Kurz gesagt:

  • Wenn Betriebe den Rohertrag, den Umsatz pro Mitarbeiter, den Auslastungsgrad, die Termintreue und die Liquidität regelmäßig messen, erkennen sie Engpässe frühzeitig.
  • Eine wöchentliche Erfassung der Auslastung und der Stunden, monatliche Finanzkennzahlen sowie quartalsweise Umsatzzahlen ermöglichen eine zuverlässige Steuerung im Handwerksbetrieb.
  • Die wichtigsten Messergebnisse sollten in einem festen Monatsreporting mit klaren Verantwortlichkeiten und SMART-Zielwerten zusammengefasst werden.
  • Die digitale Erfassung auf der Baustelle, etwa durch mobile Zeiterfassung und Leistungsnachweise, ist essenziell, um genaue und aktuelle Kennzahlen zu gewährleisten.
  • Für den Einstieg empfiehlt es sich, mit wenigen Kennzahlen zu starten, diese konsequent zu messen und erst bei stabilen Daten das Monitoring zu erweitern.

Operiva
Kennzahlen mit besseren Daten steuern
Operiva bündelt Einsatzplanung, digitale Zeiterfassung und Leistungsnachweise für nachvollziehbare Informationen zwischen Büro und Baustelle.

Operiva kennenlernen

Inhaltsverzeichnis

Kennzahlen im Handwerk: Die Schnellreferenz

Bevor Sie ins Detail gehen, lohnt sich ein Überblick über die drei Ebenen, auf denen Kennzahlen im Handwerk wirken: finanziell, operativ und baustellenbezogen. Jede Ebene beantwortet eine andere Frage und braucht eine eigene Messfrequenz.

  • Rohertrag: Umsatz minus Material‑ und Fremdleistungskosten, monatlich prüfen.
  • Umsatz pro Mitarbeiter: Jahresumsatz geteilt durch Beschäftigtenzahl, quartalsweise vergleichen.
  • Auslastungsgrad: geleistete Stunden im Verhältnis zu verfügbaren Stunden, wöchentlich checken.
  • Termintreue: Anteil termingerecht abgeschlossener Aufträge, je Projekt und monatlich aggregiert.
  • Liquiditätsgrad: liquide Mittel im Verhältnis zu kurzfristigen Verbindlichkeiten, wöchentlich beobachten.

Die folgenden Abschnitte liefern zu jeder dieser Kennzahlen die Formel, ein Rechenbeispiel und den praktischen Einsatz im Alltag eines Handwerksbetriebs.

Finanzkennzahlen: Rohertrag, Marge und Liquidität berechnen

Der Rohertrag zeigt, was von jedem verkauften Auftrag tatsächlich im Betrieb bleibt, nachdem Material und Fremdleistungen abgezogen sind. Die Formel lautet: Umsatz minus Material‑ und Fremdleistungskosten. Bei 15.000 € Auftragsumsatz und 6.000 € Materialkosten bleiben 9.000 € Rohertrag, also eine Rohertragsquote von 60 %.

  1. Rohertragsquote berechnen: Rohertrag geteilt durch Umsatz, mal 100.
  2. Umsatzrentabilität ermitteln: Betriebsergebnis geteilt durch Umsatz, mal 100. Werte darunter oder darüber im eigenen Betrieb über mehrere Monate vergleichen ist aussagekräftiger als ein einziger Branchendurchschnitt, denn Gewerke und Betriebsgrößen streuen stark.
  3. Liquiditätsgrad prüfen: liquide Mittel geteilt durch kurzfristige Verbindlichkeiten. Ein Wert unter 1 signalisiert akuten Handlungsbedarf.
  4. Cashflow wöchentlich beobachten, nicht erst am Monatsende, weil Zahlungseingänge im Handwerk oft verzögert kommen.

Handlungshebel bei schwacher Marge: Nachträge konsequent abrechnen, Materialpreise regelmäßig neu verhandeln, Stundensätze jährlich überprüfen. Für eine konkrete Hilfe beim Kalkulieren empfehlen sich einfache Tools wie der Profit Margin Calculator von TradeTally.

Profi‑Tipp: Rechnen Sie den Rohertrag pro Auftrag aus, nicht nur pro Monat. So sehen Sie sofort, welche Aufträge Ihre Marge ziehen und welche sie drücken.

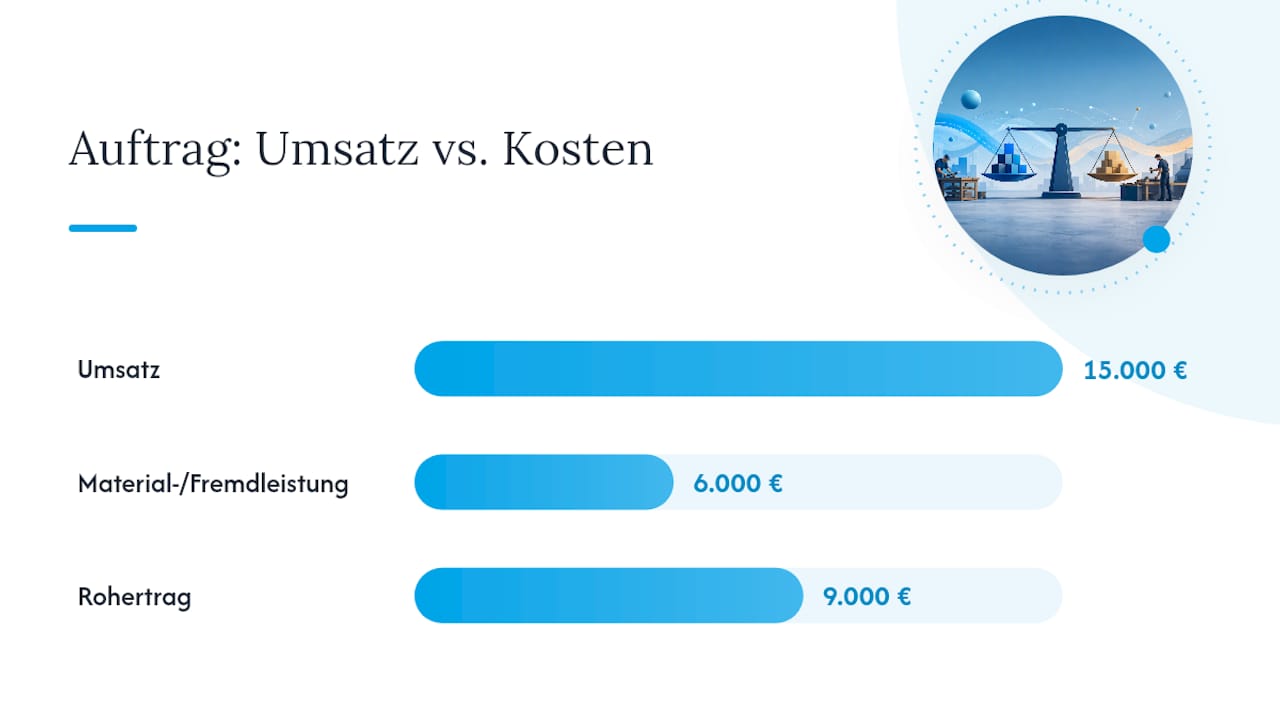

Zusammenhang zwischen Rohertragsmarge und Liquidität

Operative Kennzahlen: Umsatz pro Mitarbeiter und Auslastung

Der Umsatz pro Mitarbeiter zeigt, wie produktiv Ihr Team im Verhältnis zur Betriebsgröße arbeitet. Die Formel ist simpel: Jahresumsatz geteilt durch Anzahl der Beschäftigten. DESTATIS erhebt diesen Wert branchenweit im Rahmen der Handwerkszählung, wobei seit 2024 zwischen Personen‑ und Jobkonzept unterschieden wird, was Zeitreihenvergleiche etwas erschwert.

Die Auslastung setzt geleistete Stunden gegen verfügbare Sollstunden. Praktisch heißt das:

  • Verfügbare Stunden pro Mitarbeiter und Woche festlegen, abzüglich Urlaub und Krankheit.
  • Tatsächlich verrechnete Stunden aus der Zeiterfassung gegenüberstellen.
  • Auslastungsgrad wöchentlich berechnen: geleistete verrechenbare Stunden geteilt durch Sollstunden.
  • Abweichungen über 15 % sofort im Wochengespräch klären, nicht erst am Monatsende.

Diese Werte fließen direkt in die Kapazitätsplanung ein, weil sie zeigen, ob neue Aufträge angenommen werden können oder ob zuerst die Auslastung im Bestand steigen muss.

Baustellen‑KPIs: Termintreue, Nacharbeit und Nachkalkulation

Termintreue misst den Anteil der Aufträge, die im geplanten Zeitrahmen fertig werden. Nacharbeitskosten erfassen, wie viel Zeit und Material in die Korrektur eigener Fehler fließen, ausgedrückt als Prozentsatz vom Auftragswert.

  1. Termintreue berechnen: Anzahl termingerecht abgeschlossener Aufträge geteilt durch Gesamtzahl der Aufträge im Zeitraum, mal 100.
  2. Nacharbeitsquote ermitteln: Nacharbeitsstunden mal Stundensatz, geteilt durch Auftragswert.
  3. Kolonnenproduktivität messen: fertiggestellte Einheiten geteilt durch geleistete Mannstunden, je nach Gewerk unterschiedlich definiert.
  4. Laufende Nachkalkulation während der Ausführung durchführen, nicht erst am Ende. Nachkalkulation nach Projektabschluss kommt zu spät, weil Abweichungen dann kaum mehr korrigierbar sind.

Baustellencontrolling muss beide Welten verbinden, sonst bleibt unklar, welche Baustelle wirklich Geld verdient und welche nur Umsatz produziert.

Datenquellen: Wie Sie Kennzahlen zuverlässig erfassen

Kennzahlen sind nur so gut wie die Daten dahinter, und im Handwerk liegt der größte Engpass fast immer bei der Erfassung auf der Baustelle, nicht bei der Berechnung im Büro. Drei Quellen liefern die Basis für praktisch alle oben genannten Kennzahlen.

  • Mobile Zeiterfassung: liefert geleistete Stunden je Mitarbeiter und Baustelle, Grundlage für Auslastung und Umsatz pro Mitarbeiter.
  • Baustellendokumentation: erfasst Leistungsstand, Material und Fotos, Grundlage für Termintreue und Nacharbeit.
  • Buchhaltung: liefert Rechnungen, Zahlungseingänge und Materialkosten, Grundlage für Rohertrag und Liquidität.

Erfassungsrhythmen sollten sich an der Volatilität der Kennzahl orientieren: Stunden täglich, Baustellenstatus wöchentlich, Finanzkennzahlen monatlich. Die technischen Mindestanforderungen sind gering: eine mobile App für Stunden, ein einfaches digitales Formular für Leistungsnachweise, eine Schnittstelle zur Buchhaltung. Der häufigste Umsetzungsfehler ist eine zu komplexe Erfassung, die Mitarbeiter auf der Baustelle zusätzlich belastet und dann schlicht nicht ausgefüllt wird.

Profi‑Tipp: Führen Sie neue Kennzahlen erst ein, wenn die Datenquelle dafür schon läuft. Eine Kennzahl, die zusätzliche Handeingaben verlangt, wird in der Praxis meist nach zwei Wochen wieder fallen gelassen.

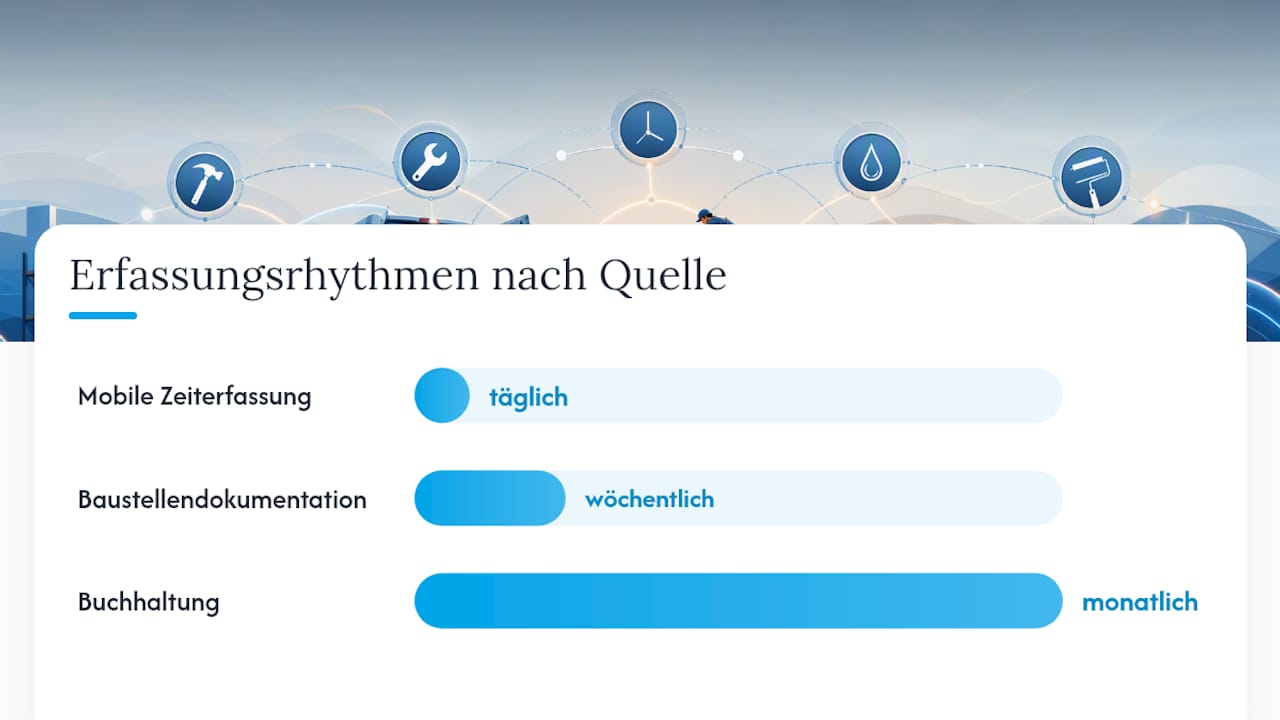

Datenquellen: Wie Sie Kennzahlen zuverlässig erfassen — overview diagram

So setzen Sie Kennzahlen im Monatsreporting ein

Ein funktionierendes Reporting braucht einen festen Rhythmus, klare Zielwerte und einen Verantwortlichen pro Kennzahl. Ohne diese drei Elemente verstauben selbst die besten Zahlen in einer Excel‑Tabelle.

  1. Rhythmus festlegen: Stundendaten wöchentlich sichten, Finanz‑ und Baustellenkennzahlen im Monatsmeeting durchgehen.
  2. Zielwerte definieren, die SMART sind: konkret, messbar, erreichbar, relevant, terminiert. Beispiel: Auslastung auf 85 % innerhalb von drei Monaten steigern.
  3. Eskalationswege bestimmen: Wer meldet Abweichungen, wer entscheidet über Gegenmaßnahmen, innerhalb welcher Frist.
  4. Start‑Set nutzen: Rohertrag, Umsatz pro Mitarbeiter, Auslastung, Termintreue und Liquidität reichen für den Einstieg völlig aus.

Ein Dashboard, das diese fünf Werte automatisch aus bestehenden Quellen zieht, ist wertvoller als eine lange Liste, die niemand pflegt. Wichtiger als die Zahl der Kennzahlen ist, dass jede einen klaren Eigentümer hat.

Praxisnachweis: Kennzahlen messbar machen mit digitaler Erfassung

Operiva begleitet kleine Bau‑ und Handwerksbetriebe genau an der Stelle, wo Kennzahlen in der Praxis oft scheitern: bei der Erfassung auf der Baustelle. Die Plattform verbindet Einsatzplanung, mobile Zeiterfassung und digitale Leistungsnachweise an einem Ort, sodass Soll‑Ist‑Vergleiche nicht erst am Monatsende, sondern laufend möglich sind.

  • Mobile Stundenerfassung liefert die Rohdaten für Auslastung und Umsatz pro Mitarbeiter direkt aus dem Baustellenalltag.
  • Digitale Leistungsnachweise mit Fotos und Unterschrift dokumentieren den Baustellenfortschritt für Termintreue und Nacharbeit.
  • Dashboards fassen diese Daten zusammen, ohne dass jemand händisch Excel‑Tabellen pflegen muss.

Die Software wird laufend anhand echter Rückmeldungen aus Handwerksbetrieben weiterentwickelt, was sie an die tatsächlichen Abläufe auf Baustellen anpasst statt an ein theoretisches Idealmodell.

Meine Einschätzung: Weniger Kennzahlen, aber konsequent gemessen

Die meisten Betriebe, die ich beobachte, scheitern nicht an fehlenden Kennzahlen, sondern an zu vielen. Ich würde immer mit Liquidität anfangen, dann Rohertrag, dann Auslastung. Alles andere kommt später. Starten Sie klein, messen Sie zwei Monate lang konsequent, und erweitern Sie erst dann. Zehn Kennzahlen, die niemand pflegt, sind wertloser als drei, die jede Woche auf dem Tisch liegen.

— Phillip

Operiva als praktischer Einstieg in die Kennzahlenerfassung

Excel‑Tabellen und Zettelwirtschaft auf der Baustelle sind der Hauptgrund, warum Kennzahlen im Handwerk oft nur auf dem Papier existieren. Operiva schließt genau diese Lücke zwischen Büro und Baustelle: Einsatzplanung, mobile Zeiterfassung und digitale Leistungsnachweise laufen an einem Ort zusammen, sodass die Daten für Auslastung, Rohertrag und Termintreue automatisch entstehen, statt am Monatsende mühsam zusammengetragen zu werden. Die Preise und Pläne sind gestaffelt nach Betriebsgröße, vom Starter‑Paket bis zur Enterprise‑Lösung, und lassen sich unverbindlich testen. Wer wissen will, wie die mobile Zeiterfassung konkret aussieht, findet auf der Funktionsseite den praktischen Ablauf vom Antippen auf der Baustelle bis zum fertigen Report im Büro. Es ist eine von mehreren technischen Optionen, aber eine, die speziell für den Alltag kleiner Handwerksbetriebe gebaut ist.

Quellen

Belastbare Zahlen liefern der ZDH mit seinen Branchenkennzahlen und DESTATIS mit Strukturdaten zur Handwerkszählung. Vertiefende Praxisartikel zum Baustellencontrolling finden sich außerdem im Operiva‑Wissensbereich.

FAQ

Wie viel Marge ist im Handwerk üblich?

Aussagekräftiger als ein Branchendurchschnitt ist der Vergleich der eigenen Quote über mehrere Monate, weil sich Gewerke stark unterscheiden.

Wie kalkuliere ich einen Handwerksauftrag richtig?

Eine solide Kalkulation setzt sich aus Materialkosten, Lohnkosten inklusive Lohnnebenkosten, Gemeinkostenzuschlag und Gewinnaufschlag zusammen. Wichtig ist die laufende Nachkalkulation während der Ausführung, nicht erst nach Projektabschluss, weil sich Abweichungen dann kaum mehr korrigieren lassen.

Wie viel Prozent Gewinn vom Umsatz sind im Handwerk realistisch?

Die Umsatzrentabilität, also das Betriebsergebnis im Verhältnis zum Umsatz, schwankt je nach Gewerk und Betriebsgröße erheblich. Ein aussagekräftigeres Signal liefert die eigene Entwicklung über mehrere Quartale als ein einzelner Zielwert von außen.

Welche Kennzahlen sollte ich als Erstes einführen?

Rohertrag, Umsatz pro Mitarbeiter, Auslastungsgrad, Termintreue und Liquidität bilden ein Start‑Set, das die größten Hebel für Ergebnis und Zahlungsfähigkeit abdeckt. Softwarelösungen können diese fünf Werte direkt aus vorhandenen Zeiterfassungs‑ und Dokumentationsdaten berechnen, statt zusätzliche Handeingaben zu verlangen.

Wie oft sollte ich Kennzahlen im Betrieb auswerten?

Stundendaten und Auslastung lohnen sich wöchentlich, Finanzkennzahlen wie Rohertrag und Liquidität monatlich im festen Reporting‑Termin. Baustellen‑KPIs wie Termintreue sollten je Projekt und zusätzlich monatlich aggregiert betrachtet werden.

Empfehlungen
