Nachkalkulation im Handwerk: Praxisleitfaden für Inhaber

Nachkalkulation bedeutet: Sie vergleichen nach Abschluss eines Auftrags, was Sie kalkuliert haben, mit dem, was tatsächlich angefallen ist. Dieser Soll-Ist-Vergleich zeigt Ihnen, ob ein Auftrag wirklich Geld gebracht hat oder ob Sie draufgezahlt haben, ohne es zu merken. Drei Schritte, die Sie jetzt sofort angehen können:

  1. Stunden erfassen: Stellen Sie sicher, dass alle geleisteten Arbeitsstunden dem richtigen Auftrag zugeordnet sind, auch Fahrtzeiten und Nacharbeiten.
  2. Belege sammeln: Materialrechnungen, Lieferscheine und Fremdleistungsrechnungen für den Auftrag zusammenführen.
  3. Einen Auftrag auswählen: Nehmen Sie Ihren letzten größeren Festpreisauftrag und rechnen Sie ihn durch. Nicht alle auf einmal.

Der Nutzen ist direkt: Sie sichern Ihre Marge, erkennen verlustbringende Auftragstypen und verbessern jede künftige Kalkulation auf Basis echter Zahlen.


Wichtige Erkenntnisse

Nachkalkulation im Handwerk ist kein Verwaltungsakt, sondern das einzige Werkzeug, das zeigt, ob ein Auftrag wirklich profitabel war.

Thema Details
Grundlage der Nachkalkulation Tatsächliche Arbeitszeit, Materialkosten und Gemeinkosten sind die drei unverzichtbaren Bezugsgrößen.
Rohertrag pro Stunde Diese Kennzahl zeigt direkt, ob ein Auftrag den Stundenverrechnungssatz gedeckt hat oder nicht.
Häufigster Fehler Fehlende auftragsbezogene Zeiterfassung macht jede Nachkalkulation zur Schätzung.
Einstiegsstrategie Monatlich die zwei bis drei größten Aufträge nachkalkulieren liefert den größten Lerneffekt.
Operiva als Werkzeug Mobile Zeiterfassung und Projekt-Dashboards liefern die Ist-Daten für den Soll-Ist-Vergleich automatisch.

Inhaltsverzeichnis

Was genau zur Nachkalkulation gehört: Definition, Ziele und Abgrenzung

Nachkalkulation ermittelt die tatsächlich angefallenen Kosten eines Auftrags und vergleicht sie mit der Vorkalkulation. Ziel ist die Kontrolle der Selbstkosten und die Verbesserung künftiger Kalkulationen. Kurz gesagt: Die Vorkalkulation ist Ihre Schätzung vor dem Auftrag, die Nachkalkulation ist die Abrechnung danach.

Der Unterschied zwischen beiden Methoden ist nicht nur zeitlicher Natur:

  • Vorkalkulation: Schätzung auf Basis von Erfahrungswerten, Preislisten und geplanten Stunden. Datengrundlage ist unsicher.
  • Nachkalkulation: Auswertung auf Basis tatsächlicher Belege, Stundenzettel und Rechnungen. Datengrundlage ist real.
Merkmal Vorkalkulation Nachkalkulation
Zeitpunkt Vor Auftragsannahme Nach Abschluss des Auftrags
Zweck Angebotspreis festlegen Wirtschaftlichkeit prüfen
Datenbasis Schätzwerte, Erfahrung Tatsächliche Kosten und Stunden
Ergebnis Angebotspreis Abweichungsanalyse, Lerneffekt

Im Handwerk ist die Nachkalkulation besonders bei Einzelaufträgen, Festpreisverträgen und größeren Bauprojekten sinnvoll. Wer ausschließlich Stundenlohnarbeiten ausführt, hat weniger Risiko, aber auch dort lohnt der Blick auf Materialmargen und Gemeinkosten.


Welche Kosten und Kennzahlen Sie in der Nachkalkulation erfassen müssen

Für eine belastbare Auswertung brauchen Sie drei Zahlen: tatsächliche Arbeitszeit, echte Materialkosten und den Gemeinkostenanteil. Wer eine dieser drei Größen weglässt, rechnet sich schön.

Kostenarten im Überblick:

  • Materialkosten: Alle eingekauften Materialien inklusive Kleinteile, Verbrauchsmaterial und Verschnitt
  • Lohnkosten: Geleistete Arbeitsstunden multipliziert mit dem Stundenverrechnungssatz (inkl. Lohnnebenkosten)
  • Fremdleistungen: Nachunternehmer, Mietgeräte, externe Fachkräfte
  • Gerätekosten: Abschreibungen und Betriebskosten eigener Maschinen und Fahrzeuge
  • Gemeinkosten: Anteil an Miete, Versicherungen, Verwaltung, der dem Auftrag zugerechnet wird

Wichtige Kennzahlen:

  • Stundenverrechnungssatz: Alle Kosten des Betriebs geteilt durch die produktiven Arbeitsstunden pro Jahr. Dieser Satz muss im Angebot stecken.
  • Deckungsbeitrag: Umsatz minus variable Kosten. Zeigt, was nach den direkten Kosten übrig bleibt.
  • Rohertrag pro Stunde: Deckungsbeitrag geteilt durch geleistete Stunden. Diese Kennzahl ist die schärfste Messgröße für die Wirtschaftlichkeit eines Auftrags.
  • Ertragsziffer: Verhältnis von tatsächlichem zu geplantem Ertrag in Prozent.

Belege und Dokumente, die Sie brauchen:

  1. Materialrechnungen und Lieferscheine mit Auftragszuordnung
  2. Stundenzettel oder digitale Zeiterfassungsdaten aller Mitarbeiter
  3. Fremdleistungsrechnungen und Nachunternehmerbelege
  4. Nachtragsdokumentation (schriftlich vereinbarte Änderungen)
  5. Geräteeinsatzlisten und Mietbelege

Profi-Tipp: Legen Sie für jeden Auftrag einen eigenen Belegordner an, physisch oder digital. Wer am Ende des Projekts alle Belege zusammensucht, verliert Zeit und findet trotzdem nicht alles.


Schritt für Schritt: Wie Sie eine Nachkalkulation rechnen

Die Grundformel ist einfach:

Abweichung = Ist-Kosten minus Soll-Kosten

Ist die Abweichung positiv, haben Sie mehr ausgegeben als geplant. Ist sie negativ, lagen Sie unter Budget. Für den Rohertrag pro Stunde gilt:

Rohertrag pro Stunde = (Umsatz minus Materialkosten minus Fremdleistungen) ÷ geleistete Stunden

Praxisbeispiel: Badezimmersanierung, Festpreis 8.500 €

Der Auftrag war schon in der Kalkulation knapp. Tatsächlich hat er fast 1.200 € Verlust gebracht. Der Rohertrag pro Stunde lag bei: (8.500 € minus 3.200 € minus 400 €) ÷ 90 Stunden = 54,44 €. Zum Vergleich: Der kalkulierte Stundenverrechnungssatz war 55 €. Das klingt nah dran, aber die 10 zusätzlichen Stunden haben den gesamten Gewinn aufgefressen.

Praxisbeispiele zeigen, dass ohne konsequente Nachkalkulation Aufträge zwar formal Gewinn ausweisen, der tatsächliche Deckungsbeitrag aber um bis zu 35 % unter dem Sollwert liegen kann.

Wie Sie Abweichungen priorisieren:

  1. Abweichungen über 10 % der kalkulierten Kosten sofort analysieren
  2. Stundenüberschreitungen von mehr als 15 % auf Ursache prüfen (Planung, Ausführung, Nacharbeiten)
  3. Materialabweichungen über 5 % auf Einkaufspreise und Verschnitt zurückführen
  4. Alle Abweichungen dokumentieren und in die nächste Vorkalkulation einfließen lassen

Mitlaufende oder nachträgliche Nachkalkulation: Was passt zu Ihrem Betrieb?

Beide Varianten haben ihren Platz. Die Frage ist, wie viel Aufwand Sie betreiben können und wie schnell Sie reagieren wollen.

Mitlaufende Nachkalkulation bedeutet: Stunden und Materialien werden während des Projekts laufend erfasst und dem Auftrag zugeordnet. Sie sehen jederzeit, wo Sie stehen. Integrierte Erfassungssysteme machen Nachkalkulation zur Routine statt zur aufwändigen Sonderanalyse.

Vorteile:

  • Abweichungen werden früh erkannt, Gegenmaßnahmen sind noch möglich
  • Kein Aufwand am Projektende für die Datenzusammenführung
  • Belastbare Daten für Nachtragsforderungen in Echtzeit

Nachteile:

  • Erfordert disziplinierte tägliche Erfassung durch alle Mitarbeiter
  • Höherer Einführungsaufwand, besonders ohne digitales Werkzeug

Nachträgliche Nachkalkulation bedeutet: Alle Daten werden nach Abschluss gesammelt und ausgewertet. Einfacher zu starten, aber mit mehr Lücken.

Vorteile:

  • Geringer laufender Aufwand während des Projekts
  • Gut geeignet für kleinere Aufträge mit kurzer Laufzeit

Nachteile:

  • Abweichungen werden erst erkannt, wenn nichts mehr zu retten ist
  • Belege und Stunden sind oft nicht mehr vollständig rekonstruierbar

Wann lohnt welche Variante?

  • Aufträge unter 3 Tagen Laufzeit: nachträgliche Auswertung reicht
  • Aufträge über 1 Woche oder mit Festpreis über 5.000 €: mitlaufende Erfassung zahlt sich aus
  • Betriebe mit mehr als 5 Mitarbeitern auf Projekten: mitlaufend ist fast immer die bessere Wahl

Profi-Tipp: Starten Sie nicht mit dem Ziel, jeden Auftrag vollständig nachzukalkulieren. Wählen Sie monatlich die zwei bis drei größten Aufträge aus. Das liefert den größten Lerneffekt bei überschaubarem Aufwand.


Typische Fehler, die Ihre Nachkalkulation wertlos machen

Der häufigste Fehler ist kein Rechenfehler. Es ist fehlende Zeiterfassung. Wer Stunden nicht auftragsbezogen erfasst, kann keine belastbare Nachkalkulation erstellen. Punkt.

Weitere Fallen, die in der Praxis regelmäßig auftreten:

  • Eigenleistung nicht bewertet: Wenn der Inhaber selbst mitarbeitet, fehlen seine Stunden oft in der Kalkulation. Das verzerrt das Ergebnis erheblich.
  • Gemeinkosten ausgelassen: Wer nur Material und Lohn vergleicht, sieht nie das vollständige Bild. Gemeinkosten machen je nach Betrieb 15–30 % der Selbstkosten aus.
  • Nur Gesamtgewinn betrachtet: Ein Betrieb kann insgesamt profitabel sein, während einzelne Auftragstypen dauerhaft Verluste schreiben. Ohne Auftragsebene sehen Sie das nicht.
  • Nachtragsstunden nicht dokumentiert: Mehrarbeit durch Planänderungen des Kunden landet in der Nachkalkulation als Kostensteigerung, obwohl sie hätte in Rechnung gestellt werden können.
  • Zu seltene Auswertung: Wer nur einmal im Jahr nachkalkuliert, lernt zu langsam.

Typische Warnsignale:

  • Stundenüberschreitung bei immer denselben Gewerken oder Mitarbeitern
  • Materialkosten steigen bei gleichem Auftragstyp kontinuierlich
  • Rohertrag pro Stunde liegt dauerhaft unter dem Stundenverrechnungssatz

Profi-Tipp: Standardisieren Sie Ihren Stundenzettel. Jeder Mitarbeiter trägt täglich Auftragsnummer, Tätigkeit und Stunden ein. Wer das erst am Freitag aus dem Gedächtnis macht, liefert Schätzwerte, keine Fakten.


Excel-Vorlage oder Software: Was für Ihren Betrieb das Richtige ist

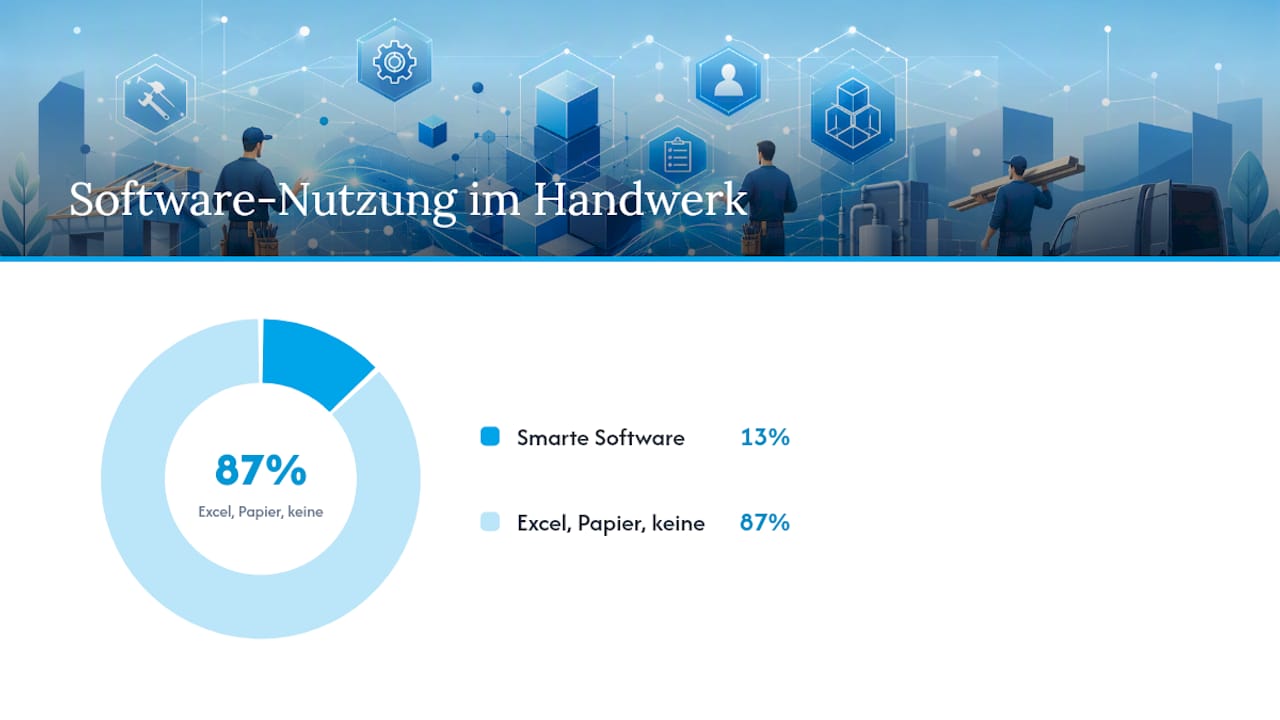

Laut einer Auswertung nutzen nur rund 13 % der Handwerksbetriebe smarte Software zur projektbezogenen Kostenerfassung. Der Rest arbeitet mit Excel, Papier oder gar nichts. Das ist kein Vorwurf, aber es erklärt, warum so viele Betriebe ihre Margen nicht kennen.

Kriterium Excel-Vorlage Spezialisierte Software
Automatisierungsgrad Manuell, hoher Pflegeaufwand Zeiterfassung und Zuordnung automatisiert
Genauigkeit der Daten Abhängig von manueller Eingabe Direkt aus Zeiterfassung und Materialerfassung
Dokumentation Manuell, keine Versionierung Zentral, revisionssicher, GoBD-konform möglich
Kosten Gering (einmalig oder kostenlos) Monatliches Abonnement je nach Nutzerzahl
Skalierbarkeit Gut für 1–3 Mitarbeiter Sinnvoll ab 3–4 Mitarbeitern auf Projekten

Eine einfache Excel-Vorlage für die Nachkalkulation enthält mindestens: Auftragsnummer, Kostenpositionen (Material, Lohn, Fremdleistungen, Gemeinkosten), Soll-Spalte, Ist-Spalte und automatische Abweichungsberechnung. Viele Handwerksverbände und Softwareanbieter stellen solche Vorlagen zum Download bereit.

Selbst einfache Excel-Auswertungen liefern echten Wert, wenn sie systematisch und konsistent geführt werden. Der Mehrwert steigt aber deutlich, sobald Zeiterfassung und Datenzuordnung automatisch laufen.

Checkliste: Wann lohnt der Wechsel zu Software?

  • Mehr als 4 Mitarbeiter auf Projekten gleichzeitig
  • Mehrere laufende Aufträge parallel
  • Stundenzettel werden regelmäßig unvollständig oder verspätet abgegeben
  • Auswertungen dauern länger als 2 Stunden pro Auftrag
  • Nachtragsdokumentation ist ein wiederkehrendes Problem

Profi-Tipp: Laden Sie eine kostenlose Excel-Vorlage herunter und füllen Sie sie für Ihren letzten Auftrag aus, bevor Sie über Software nachdenken. Wenn Sie dabei merken, dass Ihnen die Stunden fehlen, ist das Ihr Signal: Zeiterfassung zuerst.


Excel-Vorlage oder Software: Was für Ihren Betrieb das Richtige ist — overview diagram

Wie Operiva die Nachkalkulation für Handwerksbetriebe vereinfacht

Operiva ist eine Softwarelösung, die speziell für kleine Bau- und Handwerksbetriebe entwickelt wurde. Keine vollständige ERP-Lösung, sondern ein fokussiertes Werkzeug für die Lücke zwischen Büro und Baustelle.

Was Operiva für die Nachkalkulation konkret leistet:

  • Mobile Zeiterfassung: Mitarbeiter erfassen Stunden direkt auf der Baustelle per App, mit Zuordnung zu Auftrag und Tätigkeit. Kein Stundenzettel, der am Freitag aus dem Gedächtnis ausgefüllt wird.
  • Projektzuordnung von Stunden und Material: Alle erfassten Zeiten und Materialien sind dem jeweiligen Projekt zugeordnet. Die Ist-Daten für die Nachkalkulation entstehen automatisch.
  • Digitale Leistungsnachweise: PDF-Formulare werden direkt auf der Baustelle ausgefüllt und unterschrieben, inklusive Fotos. Das schafft eine lückenlose Dokumentation für Nachtragsforderungen.
  • Dashboards für Soll-Ist-Vergleiche: Auswertungen auf Auftragsebene sind auf Knopfdruck verfügbar. Kein manuelles Zusammenführen von Daten aus verschiedenen Quellen.

Ein konkreter Ablauf: Der Auftrag wird in Operiva angelegt, Mitarbeiter werden eingeplant, Stunden werden mobil erfasst und dem Projekt zugeordnet. Am Ende steht ein Bericht, der Soll und Ist gegenüberstellt. Was früher Stunden gedauert hat, dauert Minuten.

Die zentrale Datenhaltung unterstützt dabei auch die Anforderungen an eine nachvollziehbare Buchführung. Wer Belege und Leistungsnachweise digital und zentral ablegt, ist bei Prüfungen und Streitfragen besser aufgestellt.

Profi-Tipp: Nutzen Sie die mobile Zeiterfassung von Operiva als ersten Schritt. Sobald Stunden automatisch dem Auftrag zugeordnet werden, haben Sie die wichtigste Datengrundlage für jede Nachkalkulation.

Ein Mitarbeiter richtet das Zeiterfassungsgerät an seinem Gürtel neu aus.


Was tun Sie nach der Nachkalkulation? Maßnahmen und Verbesserungsprozess

Eine Nachkalkulation, die im Ordner verschwindet, bringt nichts. Der Wert liegt in den Konsequenzen.

Abweichungen priorisieren:

  1. Abweichungen über 10 % der Gesamtkosten sofort analysieren und Ursache dokumentieren
  2. Stundenüberschreitungen auf Planungsfehler, Ausführungsprobleme oder Kundenwünsche zurückführen
  3. Materialabweichungen auf Einkaufspreise, Verschnitt oder fehlende Positionen in der Vorkalkulation prüfen
  4. Ergebnisse in einer kurzen Notiz festhalten: Was war die Ursache? Was wird beim nächsten Auftrag anders gemacht?

KPIs, die Sie regelmäßig beobachten sollten:

  • Deckungsbeitrag pro Auftrag und Auftragstyp
  • Stundenabweichung in Prozent (Ist-Stunden ÷ Soll-Stunden)
  • Rohertrag pro Stunde im Vergleich zum Stundenverrechnungssatz
  • Materialmargen nach Lieferant und Materialkategorie

Umsetzungscheckliste nach der Nachkalkulation:

  • Vorkalkulation für ähnliche Auftragstypen anpassen
  • Stundenverrechnungssatz überprüfen, wenn Abweichungen systematisch auftreten
  • Nachtragsmanagement verbessern: Änderungswünsche schriftlich festhalten und sofort bepreisen
  • Mitarbeiter informieren, wenn Abweichungen auf Ausführungsprobleme hinweisen
  • Schulungsbedarf identifizieren, wenn bestimmte Tätigkeiten regelmäßig länger dauern als geplant

Nachkalkulation liefert außerdem belastbare Nachweise für Nachtragsforderungen und hilft, Verlustprojekte zu identifizieren, bevor sie zum Muster werden. Wer dokumentiert, ist bei Streitfragen klar im Vorteil.


Was kleine Betriebe zuerst angehen sollten

Die meisten Handwerksbetriebe, die mit Nachkalkulation anfangen, machen denselben Fehler: Sie wollen alles auf einmal. Vollständige Kostenrechnung, alle Aufträge, alle Mitarbeiter, sofort. Das scheitert nach zwei Wochen.

Was tatsächlich funktioniert, ist eine klare Reihenfolge. Zuerst die Zeiterfassung. Nicht weil sie einfach ist, sondern weil ohne sie alles andere auf Schätzungen basiert. Wer keine verlässlichen Stunden hat, hat keine Nachkalkulation, er hat Raten.

Dann die Materialflüsse. Lieferscheine dem Auftrag zuordnen, Rechnungen ablegen. Das ist Fleißarbeit, aber keine Raketenwissenschaft. Wer das zwei Monate konsequent macht, hat plötzlich echte Daten.

Erst danach lohnt es sich, Gemeinkosten systematisch zuzuordnen. Das erfordert ein Grundverständnis der eigenen Betriebskosten und etwas Rechenarbeit. Aber ohne die ersten beiden Schritte ist dieser dritte wertlos.

Was ich in der Praxis am häufigsten sehe: Betriebe, die wissen, dass ein Auftrag „irgendwie nicht gut gelaufen ist“, aber nicht sagen können, warum. Zu viele Stunden? Zu teures Material? Gemeinkosten unterschätzt? Ohne Daten bleibt es ein Gefühl. Und Gefühle verbessern keine Kalkulation.

Der kleinste sinnvolle Start: Ein Auftrag pro Monat, vollständig nachkalkuliert. Nicht mehr. Nach drei Monaten sehen Sie Muster, die Sie vorher nicht kannten.
